斜距離から延長を出す現場のやり方|勾配計算の使いどころ

見積のコツ ·

現場でテープを斜面に沿わせると、測れるのは斜距離です。一方、見積や図面の「延長」は、多くの場合水平距離です。ここを取り違えると、ブロック積み・法面・排水の数量がずれます。

この記事では、斜距離から延長(水平)を出す現場のやり方と、ネツケの勾配・斜距離計算機の使いどころを、実際の画面で説明します。

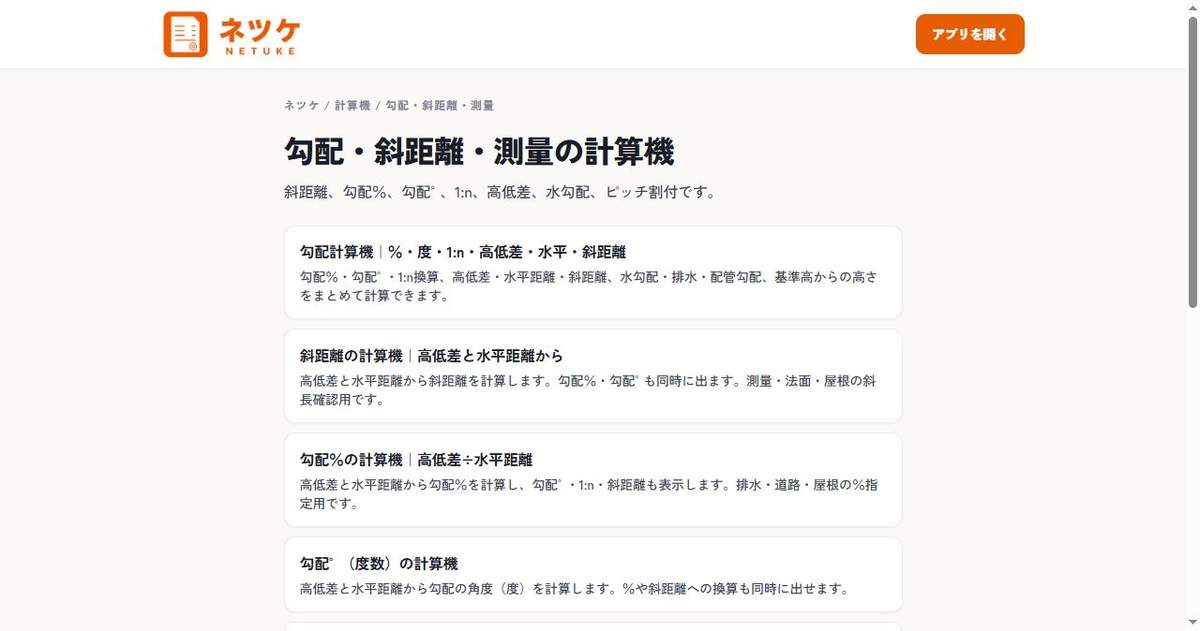

ネツケの勾配・斜距離・測量の計算機一覧画面
blog.netuke.com の計算機。斜距離・勾配%・総合計算機が並んでいます

画像をタップすると大きく表示されます

結論:見積の延長は「水平」が多い。斜距離は換算してから入れる

言葉 現場での意味 見積での扱い
斜距離(斜長) 斜面に沿って測った長さ そのまま延長に入れないことが多い
水平距離(延長) 平面図上の長さ 多くの工事の「延長(m)」の本線
高低差 上下の差 勾配%や斜距離の材料になる
勾配% 高低差÷水平×100 斜距離↔水平の橋渡し

例:斜距離だけ測って「延長10m」と書くと、実際の水平はそれより短くなります。勾配が大きいほど差が出ます。

現場でよくある取り違え

どれも「測った長さ」は正しいのに、見積の箱に入れる種類が違うだけです。ネツケの見積は延長・面積などを条件として聞くので、入れる前に水平か斜めかを一度確認すると安心です。

やり方①:高低差と水平が分かる → 斜距離を出す

図面に高低差と水平があるときは、斜距離を検算できます。

斜距離 = √(高低差² + 水平距離²)

ネツケの斜距離の計算機では、高低差と水平を入れるだけです。

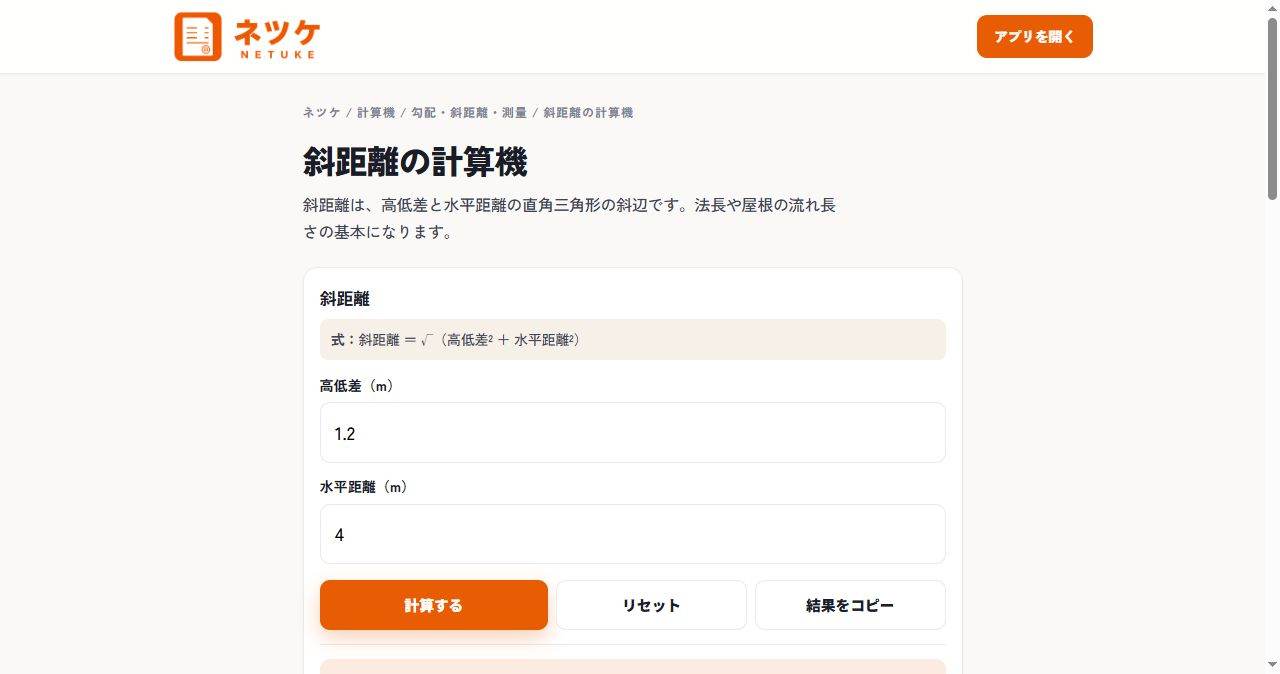

斜距離の計算機。高低差1.2m・水平4mを入れた実際の画面
例:高低差1.2m・水平4m。計算すると斜距離・勾配%・勾配°が出ます

画像をタップすると大きく表示されます

操作例では、高低差1.2m・水平4m → 斜距離約4.176m・勾配30%になります。式を電卓で組まなくても、結果をコピーできます。

やり方②:斜距離と勾配%が分かる → 延長(水平)を出す

現場でよくあるのは逆方向です。「斜めに測った」「勾配は図面で〇%」——このとき欲しいのは水平の延長です。

勾配・斜距離の総合計算機の「高低差・水平距離・斜面長」を使います。

  1. 既知の長さ … 測った斜距離(例:10.05m)
  2. 勾配% … 図面や現場の%(例:10)
  3. 既知の種類 … 2(斜面)
  4. 「計算する」を押す

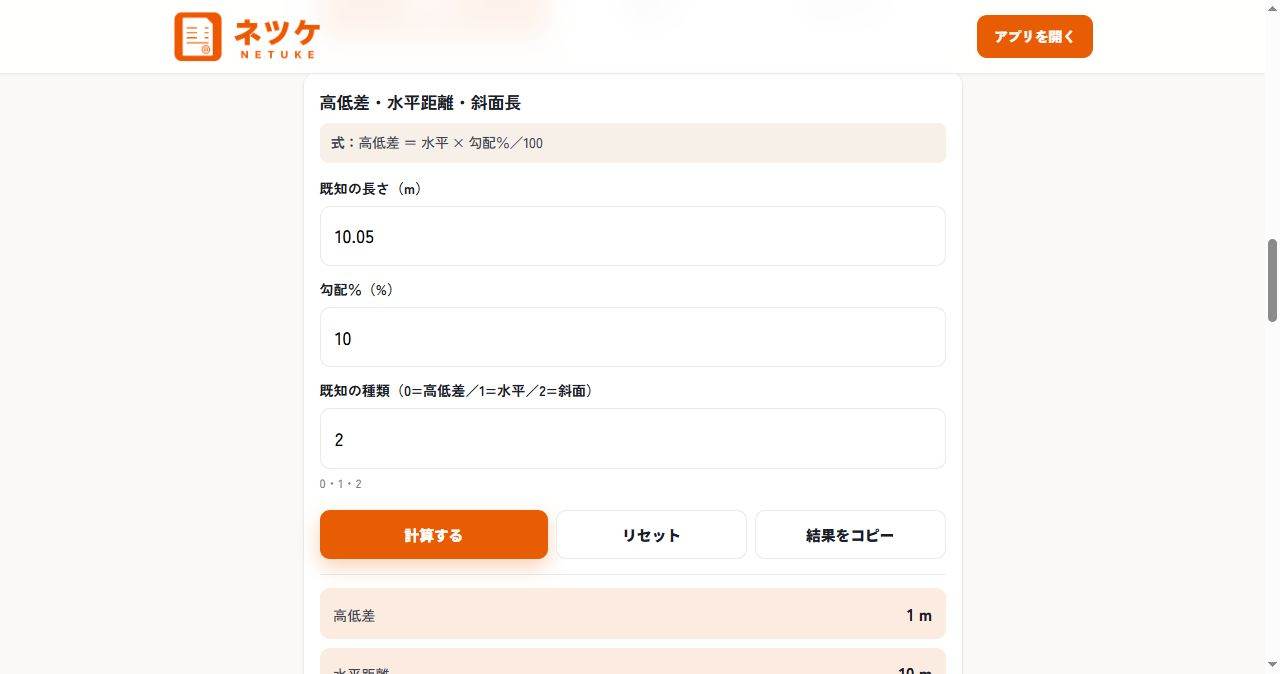

斜面長10.05mと勾配10%から水平距離を出すネツケ計算機の実際の画面
例:斜面10.05m・勾配10%・種類2。水平距離10m・高低差1mが出ます

画像をタップすると大きく表示されます

この例では、斜距離10.05m・勾配10%から、水平距離10mが出ます。見積の「延長」に入れるのは、この10m側です。

勾配計算の使いどころ(現場別)

場面 測りやすいもの 見積に入れる側
法面・擁壁まわり 斜長・高低差 水平延長・法長の使い分け
排水・配管 水平と勾配% 落差・必要長さ
屋根の流れ 水平と立ち上がり 斜面長(流れ)・面積
ブロック・縁石の延長 平面の延長が本線 斜め測りのときは水平へ換算

計算機一覧は勾配・斜距離・測量にまとまっています。スマホでもその場で開けます。

出した延長をネツケの見積につなぐ

水平の延長が出たら、ネツケのチャットで工事を選び、延長(m)にその数字を入れます。金額は歩掛などを基にエンジンが計算します(AIが斜距離のまま円を想像する仕組みではありません)。

延長が効く工事の例は、次の記事も参考になります。

ネツケが使いやすい理由(現場計算まわり)

よくある質問

Q. 斜距離と延長の違いは?

A. 斜距離は斜面に沿った長さ、延長は多くの場合水平距離です。

Q. 斜距離だけ分かっているとき延長はどう出す?

A. 勾配%が必要です。総合計算機で既知=斜面(種類2)を選ぶと水平が出ます。

Q. 勾配%が分からないときは?

A. 高低差と水平を測れれば勾配%も同時に出ます。スタッフと水糸でそろえるのが定番です。

Q. 計算機の数字をそのまま見積に入れてよいですか?

A. 延長として使う側(水平か斜めか)が合っていれば入れられます。工事の聞き方に合わせてください。

まとめ

現場で測りやすいのは斜距離でも、見積の延長は水平であることが多いです。勾配%が分かれば、ネツケの計算機で斜距離から水平距離を出せます。

計算が終わったら、その延長をチャットの条件に入れて見積へ進めます。現場の数字と、見積の箱をそろえるのが、取り違えを防ぐ近道です。
