記事一覧 生コン台数と端数

生コン台数の出し方と端数の扱い方|切上げまで計算機で確認

見積のコツ ·

打設の朝に「何台呼べば足りるか」で迷うのは、㎥の出し方そのものより、端数の扱いが多いです。電卓で割ると1.11や1.75になるのに、車は整数台しか来ません。ここを四捨五入や切り捨てにすると、現場で足りなくなります。

ネツケには、建設向けのコンクリート数量・生コン車計算機があります。㎥を出し、ロスを乗せ、1台積載で割って切り上げた台数まで、同じ流れで確認できます。この記事では、現場での考え方と、実際の画面の操作を並べて説明します。

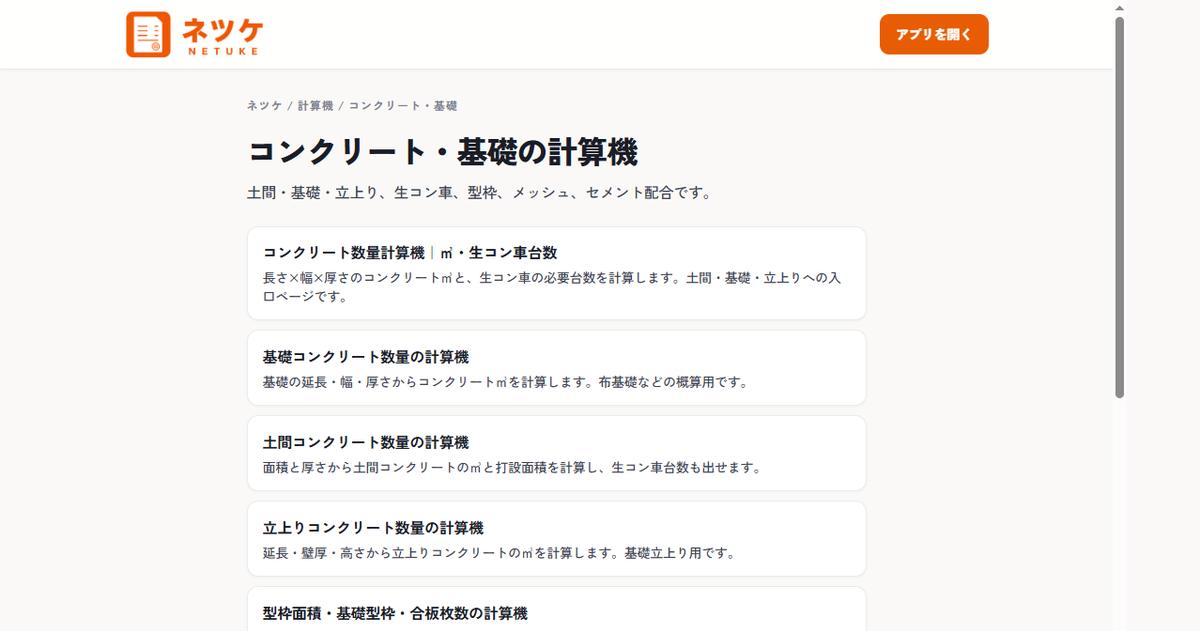

ネツケのコンクリート・基礎の計算機一覧。数量・土間・基礎・生コン車などが並ぶ画面
blog.netuke.com の「コンクリート・基礎」カテゴリー。㎥出しから生コン車台数までつながっています

画像をタップすると大きく表示されます

結論:端数は切り上げる。端数込み回数は「量の確認」用

手配する台数は、次の式が本線です。

必要台数 = ceil(必要㎥ ÷ 1台あたり積載)

ceil は「切り上げ」です。1.01でも2台、1.75でも2台です。一方、計算機に出る端数込み回数(例: 1.75台分)は、割り算のままの数字です。最後の1台がどれくらい余るか/どれくらい積むかの感覚をつかむための表示で、手配台数そのものではありません。

言葉 意味 現場での使い方
必要㎥ 長さ×幅×厚さなどで出した量 設計どおりの打設量の骨
ロス込み㎥ 必要㎥にロス率を乗せた量 発注・台数に入れる側が多い
端数込み回数 ロス込み÷積載(小数のまま) 端数の大きさの確認
必要台数(切上) 上記を切り上げた整数 工場へ頼む台数

現場でよくある失敗

どれも式そのものより、入れる数字の種類の取り違えです。ネツケの計算機は欄の単位(m・㎡・%・㎥)を画面に出しているので、入れ替えのミスを減らせます。

手順①:まず必要㎥を出す

コンクリート数量・生コン車の計算機では、直方の長さ×幅×厚さで㎥を出します。ロス率も同じ画面で乗せられます。

  1. 長さ(m)・幅(m)・厚さ(m)を入れる
  2. ロス率(%)を入れる(例: 5)
  3. 「計算する」を押す

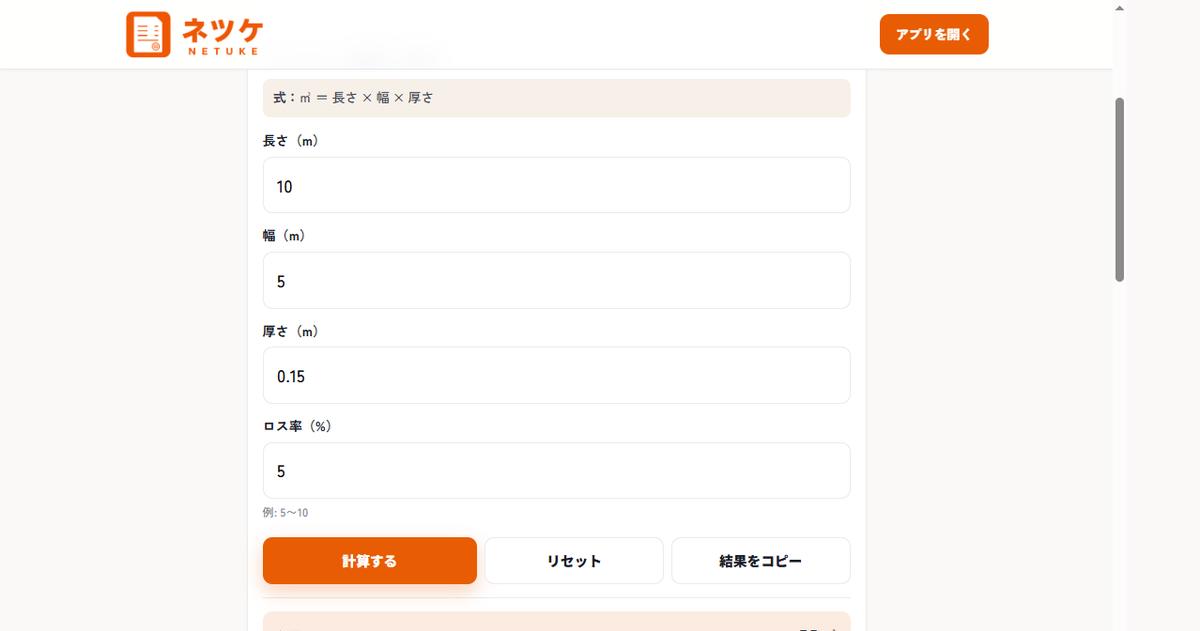

コンクリート数量計算機。長さ10m・幅5m・厚さ0.15m・ロス率5%を入れた画面
操作例: 10m×5m×0.15m・ロス5%。必要㎥とロス込み㎥が並びます

画像をタップすると大きく表示されます

この例では、必要㎥=7.5㎥、ロス込み㎥=7.875㎥です。台数に進むときは、多くの現場でロス込み側を使います。結果は「結果をコピー」でメモやチャットに貼れます。

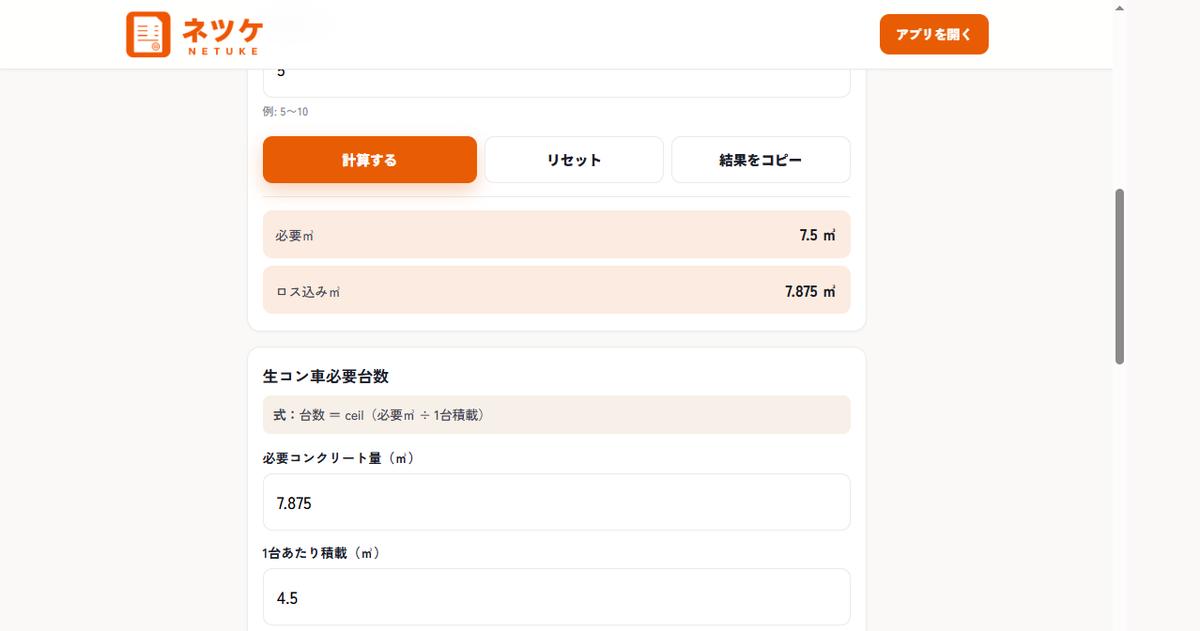

必要㎥7.5とロス込み㎥7.875の結果の下に、生コン車必要台数の入力欄が続く画面
㎥の結果のすぐ下に、生コン車台数の欄が続きます。同じページで次の計算に進めます

画像をタップすると大きく表示されます

手順②:ロス込み㎥÷積載 → 切り上げた台数

同じページの「生コン車必要台数」に、ロス込み㎥と1台あたり積載を入れます。

  1. 必要コンクリート量 … ロス込みの数字(例: 7.875)
  2. 1台あたり積載 … 手配する車の積載(例: 4.5)
  3. 「計算する」を押す

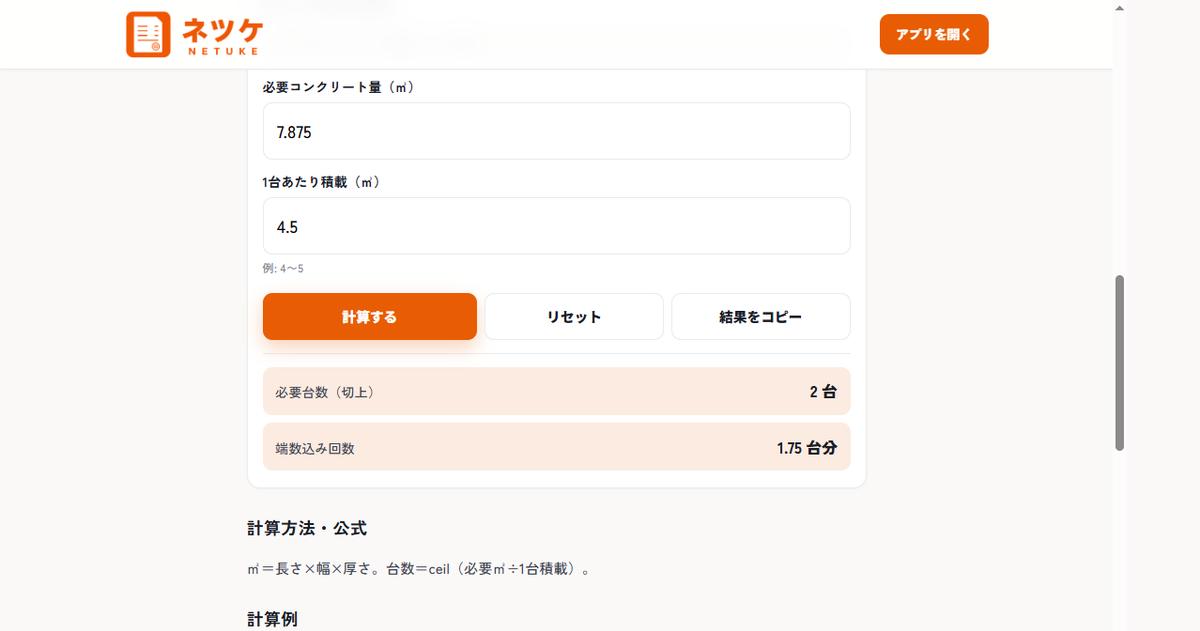

生コン車必要台数。7.875㎥÷4.5㎥で切上2台・端数込み1.75台分と出た画面
操作例: 7.875㎥・積載4.5㎥ → 端数込み1.75台分、必要台数(切上)2台

画像をタップすると大きく表示されます

1.75台分だからといって「1台半でよい」わけではありません。車は2台呼びます。最後の1台は、だいたい0.75台分(約3.4㎥前後)の積み方になる、という読み方です。工場と積載量・割増の取り決めがある場合は、そのルールを優先してください。

端数が小さいときこそ、切り捨てない

端数が大きいときは「さすがに2台だな」と分かりやすいです。危ないのは、端数が小さいときです。

例: 必要5㎥・積載4.5㎥ → 5÷4.5=1.11台分。切り上げると2台です。

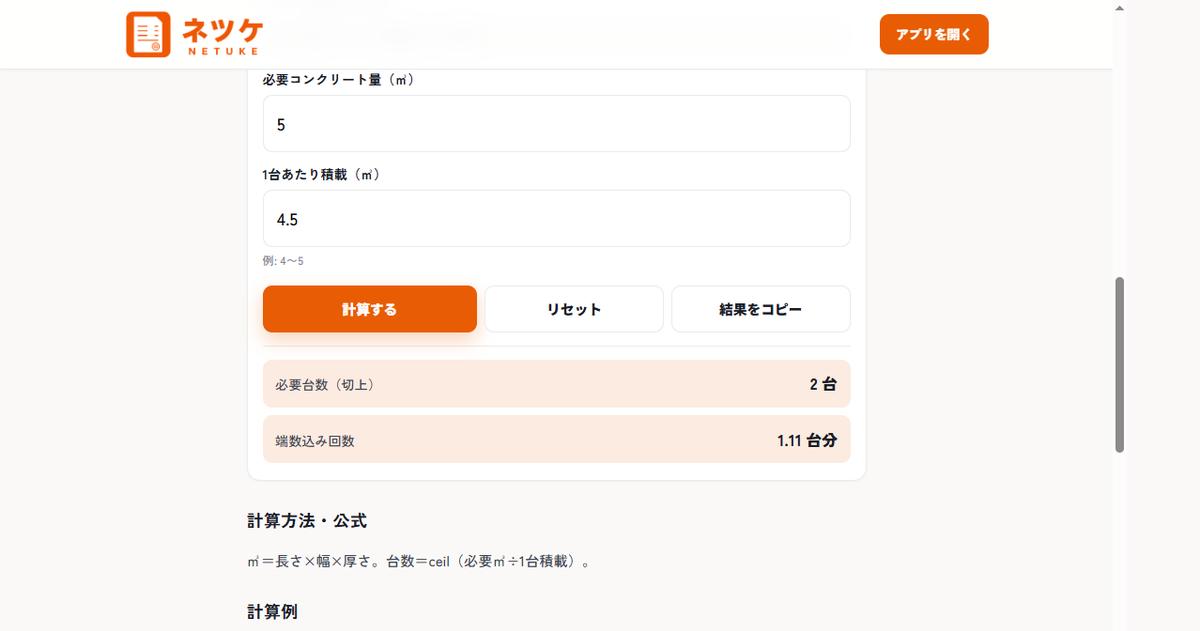

5㎥÷4.5㎥で端数込み1.11台分・必要台数切上2台と表示されたネツケ計算機
端数が0.11でも、手配は2台。1台に落とすと約0.5㎥足りません

画像をタップすると大きく表示されます

「たった0.11だから1台でいける」と切り捨てると、約0.5㎥不足します。土間の端や立ち上がりで足が出たとき、その差が効きます。端数込み回数を見て「余る/足りない」を判断し、台数そのものは切上の整数で手配する、という分け方が安全です。

必要㎥ 積載 端数込み 手配台数
4.5 4.5 1.00 1台
5.0 4.5 1.11 2台
7.875 4.5 1.75 2台
12.6 4.5 2.80 3台

土間は面積×厚さから同じ流れで出せる

駐車場や倉庫の土間など、面で測る現場は土間コンクリートの計算機が向いています。面積(㎡)×厚さ(m)で㎥を出し、同じく生コン車台数へ進めます。

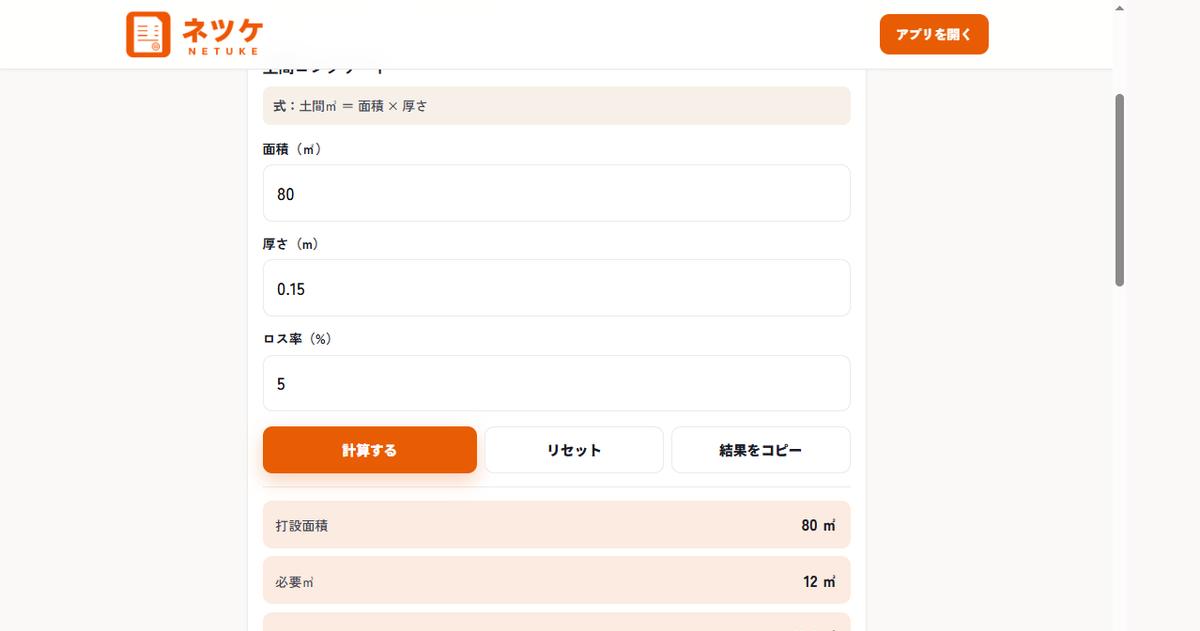

土間コンクリート計算機。面積80㎡・厚さ0.15m・ロス5%で必要12㎥と出た画面
操作例: 80㎡・厚さ0.15m・ロス5% → 必要12㎥、ロス込み12.6㎥

画像をタップすると大きく表示されます

ロス込み12.6㎥を積載4.5㎥で割ると、端数込み2.8台分、切上は3台です。

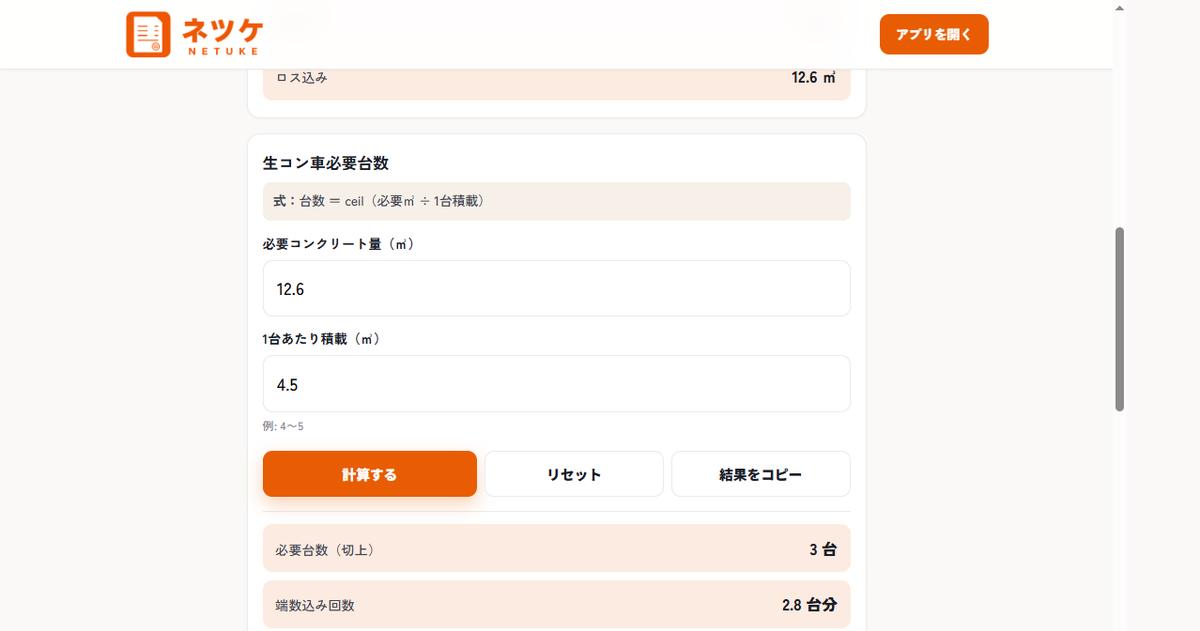

土間のロス込み12.6㎥を積載4.5で割り、切上3台・端数込み2.8台分と出た画面
12.6÷4.5=2.8台分 → 手配は3台。土間ページでも台数まで一気に確認できます

画像をタップすると大きく表示されます

基礎延長で出す場合は基礎コンクリート、立上りは立上りコンクリートです。カテゴリー一覧はコンクリート・基礎にまとまっています。

出した台数・㎥を、見積と発注につなぐ

計算機で㎥と台数がそろったら、次のどちらか(または両方)に進みます。

  1. 生コン工場への発注 … 強度・スランプ・希望時刻とあわせて、㎥と台数を伝えます
  2. ネツケの見積 … 土間コンクリートなど該当工事を開き、面積・厚さなどの条件を入れます。金額は歩掛などを基にエンジンが計算します(AIが相場を想像して円を出す仕組みではありません)

土間の見積そのものの操作は、土間コンクリート工事の見積の記事で、チャット画面の流れを説明しています。数量の検算はこの計算機、お客様への見積書はアプリ、という使い分けがしやすいです。

見積から清算・請求まで一気に進めたい場合は、netuke.com で無料枠から始められます。

ネツケが使いやすい理由(生コンまわり)

現場の数字合わせに時間を取られすぎると、利益の乗せ方やお客様への説明が後回しになります。台数と端数を先に固めておくと、見積の本線に早く戻れます。

よくある質問

Q. 生コン台数はどう出しますか?

A. 必要㎥(多くはロス込み)を1台積載で割り、切り上げます。例: 7.875÷4.5=1.75 → 2台です。

Q. 端数は四捨五入してよいですか?

A. 手配台数としては切り上げが本線です。端数込み回数は量の確認用です。

Q. ロス率の目安は?

A. 現場条件で変わります。計算機の例は5〜10%です。圧送や複雑な型枠では多めに見ることがあります。工場・職長の慣習も確認してください。

Q. 1台積載はいくつで入れますか?

A. 手配する車種の実積載です。例として4〜5㎥前後が多いです。道幅制限で積載が落ちる場合は、その値を入れてください。

Q. ネツケのアプリでも台数が出ますか?

A. 台数そのものの専用欄というより、見積では面積・厚さなど工事条件から工事費へ進みます。発注前の台数検算は、この記事の計算機が向いています。

まとめ

生コンの台数は、必要㎥÷1台積載を切り上げた整数です。端数込み回数は「どれだけ端か」を見るための数字で、手配台数にそのまま使いません。端数が小さく見えるときほど、切り捨てると足りなくなります。

ネツケの計算機なら、㎥→ロス→切上台数まで、画面の流れどおりに確認できます。数字が固まったら、工場への発注と、見積アプリでの条件入力へ進めてください。
