記事一覧 着手金・中間金・完成金

着手金・中間金・完成金の請求タイミング

清算・請求 ·

工事は、完成してからまとめて入金、だけだと先出しがきつい仕事です。材料、外注、日当は、お客様の振込より先に出ていくことが多いからです。

だから現場では、着手金・中間金・完成金に分ける考え方を使います。難しい制度を増やすためではなく、「いつ・いくら・何の対価か」を同じ数字で共有するための分け方です。ネツケでは、見積を残した案件から請求書を出し、売上管理で入金待ちまで追えます。

結論:契約・山場・確定で区切る

呼び名 タイミング 何のためか
着手金 契約後〜着工前 材料・手配・初動
中間金 工期の山場 途中までの出来高
完成金 完成・数量確定のあと 最終の締め

全国共通の割合が一本あるわけではありません。現場合意が正です。だからこそ、見積の備考に短く書いておきます。口約束の「三分の一くらい」は、税抜か税込かも端数も曖昧で揉めやすいです。

2回か3回か

数日で終わる小工事は、着手と完成の2回で足りることが多いです。中間を挟むと、お客様も自分も手間だけ増えがちです。

工期が長い・金額が大きいときは、中間金を入れる価値が出ます。山場は「だいたい半分」ではなく、基礎完了時・下地完了時・主要部材建込完了時のように、現場を見れば分かる言葉にしてください。

工事のイメージ 分け方の例
短い・小さい 着手+完成
材料が先に重い 着手を厚め+完成(例:50/50)
長い・大きい 着手+中間+完成

具体例で割ってみる

例A:税抜35万円の短い外構(着手30%・完成70%)
着手金10.5万円を着工前、完成金24.5万円を完了後。中間なし。

例B:税抜100万円の長い現場(着手30%・中間40%・完成30%)
着手30万円、中間40万円(下地完了時など)、完成30万円。各回の合計が100万円になることを表で確認します。

値引きで95万円になったら、95万円を同じ割合で割り直します。値引き前の100万円のまま割り続けると、最終が合いません。端数が気になるときは、完成金側で吸収するルールにすると分かりやすいです。

初めて分けるなら、まず例Aの2回払いからで十分です。型ができてから中間を足してください。

いちばん多い失敗:完成金を先に出してから清算する

延長が増えた、基礎の持ち分が変わった。そういうとき、完成金を先に請求してから数字を直すと、「二重請求」「話が違う」になりやすいです。

安全な順番は次です。

  1. 工事が終わる(または区切りがつく)
  2. 見積と実績が違うか確認する
  3. 違うなら清算見積で直す
  4. 確定額 − 既請求額 = 完成金、で最終請求する
  5. 入金確認のあと領収へ

例えば当初100万円、着手30万円済み、清算後110万円なら、完成金は80万円です。当初の完成70万円のまま請求しないでください。清算の操作は清算見積の作り方へ。

ネツケでの流れ

ネツケのホーム。見積履歴と売上管理への入口
実際のホーム画面です

画像をタップすると大きく表示されます

1. 振込口座を一度入れる

請求書用の口座は、うちの会社に一度登録します。着手金でも完成金でも同じ口座が載ります。

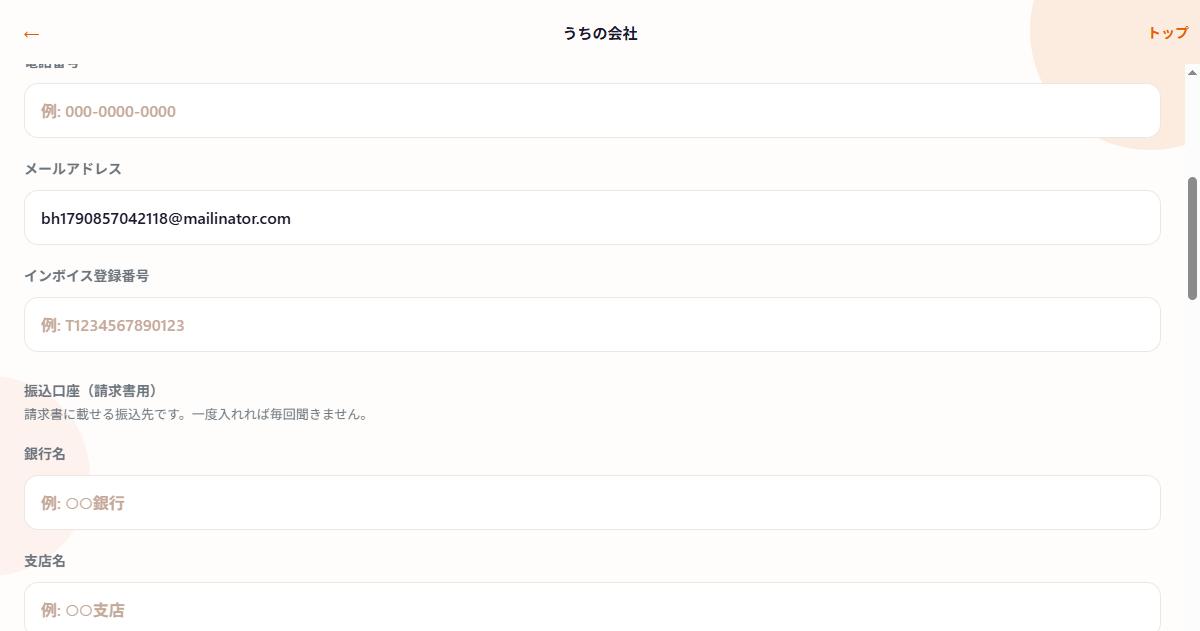

うちの会社で振込口座を入れる実際の画面
実際の画面です

2. 見積履歴から案件を開く

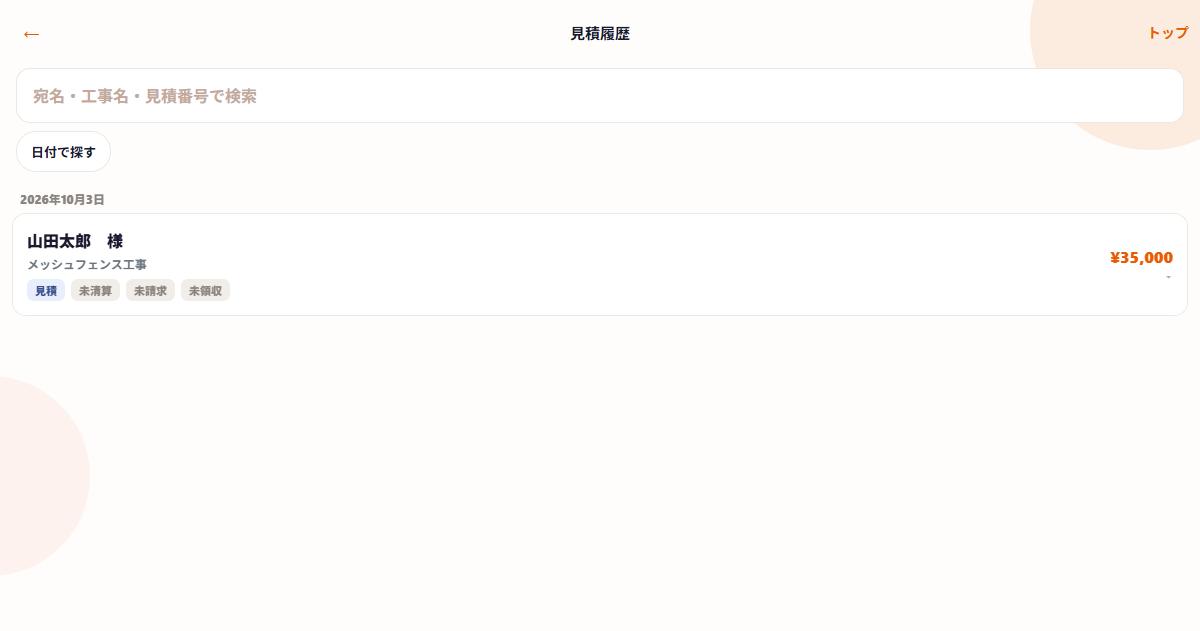

保存した見積は履歴に残り、未請求かどうかが見えます。

見積履歴に未請求案件が並ぶ実際の画面
実際の見積履歴です

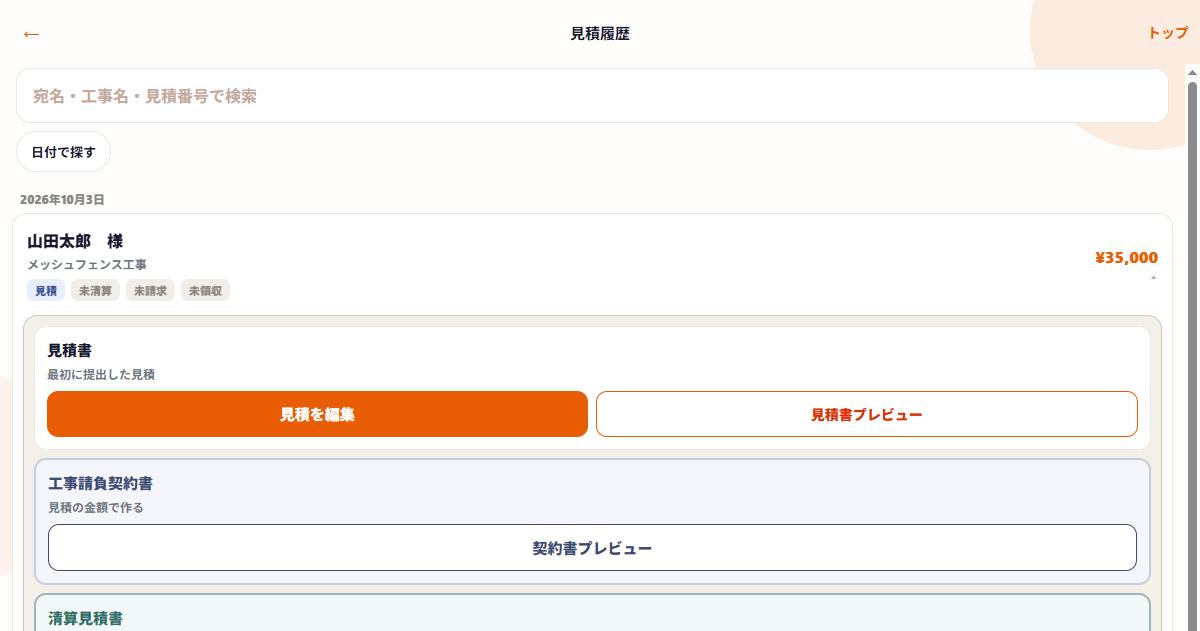

見積書・契約書・清算・請求書が並ぶ実際の画面
同じ案件の中で契約・清算・請求へ進めます

画像をタップすると大きく表示されます

請求するときは、現場合意どおりに金額を整え、件名に「着手金」「中間金」「完成金」と入れるとあとから追いやすいです。請求書の操作は請求書の出し方へ。

3. 確定して、売上管理で追う

プレビューを見ただけでは発行したことになりません。請求を確定すると、売上管理に入ります。

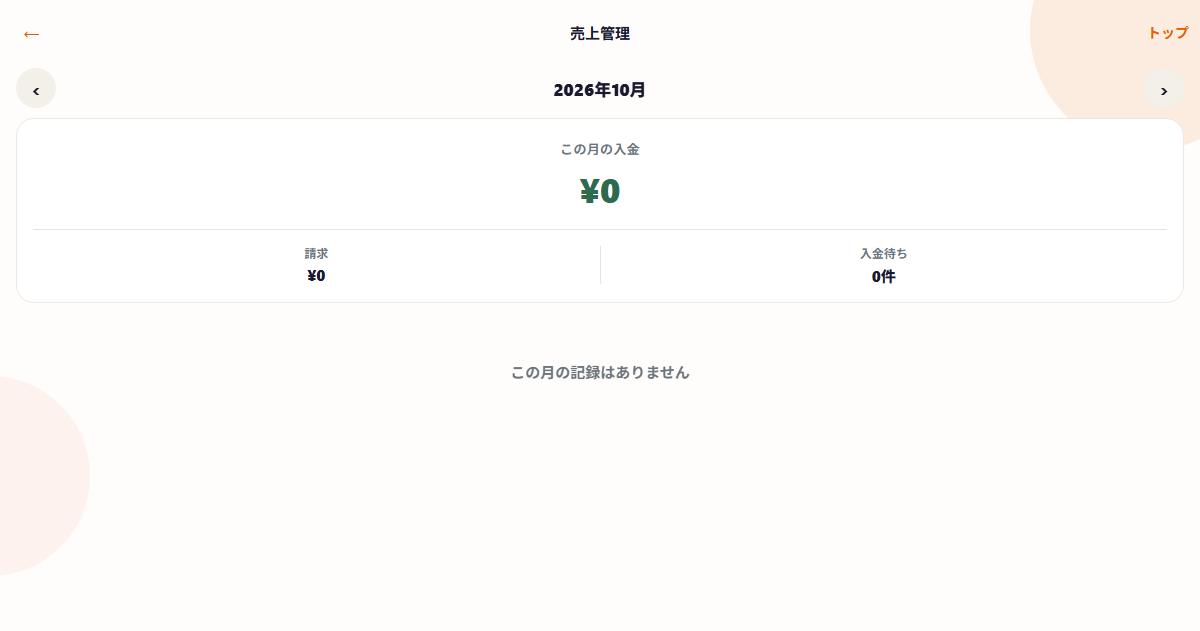

売上管理で入金待ちを見る実際の画面
実際の売上管理画面です

画像をタップすると大きく表示されます

入金を確認したら領収へ進めます。着手金の領収と完成金の領収を分けておくと、あとから見ても分かりやすいです。操作は売上管理のやり方へ。

見積に書いておく一文

ネツケの工事請負契約書は見積の写しです。支払条件を契約書だけに足す運用にはなりません。見積備考に残すのが本線です。契約書の記事もご覧ください。

よくある質問

Q. 着手金はいつ?

A. 契約が固まったあと、着工の前です。

Q. 中間金は必須?

A. いいえ。短い工事では不要なことも多いです。

Q. 完成金はいつ?

A. 数量が確定したあとです。変わっていれば清算が先です。

Q. ネツケで請求書は出せる?

A. はい。見積履歴から開き、確定まで進めてください。

Q. 着手金だけ先に出せる?

A. 合意どおりに金額を整えたうえで出せます。合計と各回の関係は合わせてください。

着手金で揉めやすいポイント

着手金は「着工の前」が基本ですが、揉めやすいのは次です。

安全な進め方は、見積(必要なら契約)→着手金の合意→請求→入金確認→着工、です。ネツケでは見積を保存した案件から請求へ進めるので、「どの案件の着手金か」が履歴に残ります。材料の大口発注は、できれば入金確認後にしてください。

中間金を置くなら、山場を写真で共有できる形に

中間金で「まだ半分も終わっていないのに」と言われるときは、山場の定義が内側の出来高とずれていることが多いです。お客様が見て分かる状態、できれば写真や立ち会いで共有できる山場に合わせると通りやすいです。

中間を2回に増やすこともできますが、回数を増やすほど事務は増えます。本当に必要なときだけにしてください。守れない3回払いより、守れる2回払いの方が強いです。

請求前の実務チェック

入金が遅れたときは、感情より先に請求内容(種別・金額・振込先)をお客様と再確認します。ネツケで出した請求書と同じ数字を見ながら話すと、別案件との取り違えや税抜税込の食い違いが早く見つかります。

お客様への説明文(短い)

強い催促口調は不要です。工程に合わせた支払い、と説明すると受け取りやすいです。

まとめ

着手金は着工の前、中間金は見える山場、完成金は数量確定のあと。合計と各回の合計を一致させ、変更があれば清算してから最終請求する。ネツケなら見積履歴から請求し、売上管理で入金待ちを追えます。まずは小さい現場で2回払いを1件通してみてください。

無料で1件、見積をつくる

記事一覧へ戻る / 請求書の出し方 / 売上管理のやり方 / 清算見積の作り方
